Dieser Beitrag befasst sich mit der Abbildung der Kosten von in Bau befindlichen Anlagen im Projektmodul und deren Übertrag in das Anlagenmodul.

Um Kosten für im Bau befindliche Anlagen im Projektmodul nachhalten zu können ist es zunächst erforderlich eine entsprechende Investitionsprojektgruppe einzurichten, welche alle aufgelaufenen Kosten auf WIP Konten in der Bilanz sammelt. Beispiel:
DE_80_0005
Nachdem eine Investitionsprojektgruppe eingerichtet wurde kann anschließend ein Investitionsprojekt angelegt werden …
DE_80_0010
… auf dem entsprechende Kosten gesammelt werden. Im gewählten Beispiel wurden Stunden-, Ausgaben- und Artikelkosten in Höhe von 17300 EUR auf das Investitionsprojekt gebucht.
DE_80_0015
Nach Abschluss der Bauphase können alle Kosten über die Vorkalkulationsfunktion auf die Sachanlage im Anlagevermögen übertragen werden.
DE_80_0020
Hierfür ist es zunächst erforderlich eine neue sog. Vorkalkulation zu erstellen, bei deren Auswahl die Fertigstellungskosten-Methode „Fertigstellungskosten auf Null festlegen“ ausgewählt wird, wie dies im folgenden Screenshot dargestellt ist.
DE_80_0025
Nachdem die Vorkalkulation durchgelaufen ist können die aufgelaufenen Kosten im WIP Reiter identifiziert werden.
DE_80_0030

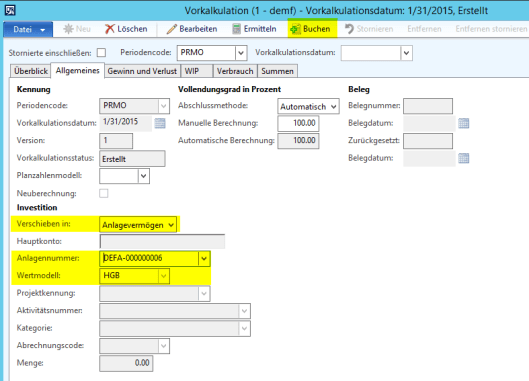

Anschließend ist die Sachanlage auf welche die Kosten übertragen werden sollen auszuwählen und die Vorkalkulation zu buchen.
DE_80_0035
Die hierbei durchgeführte Buchung führt zu keinerlei Sachkontotransaktionen im Projekt- und Anlagenmodul sondern dient lediglich der Festschreibung der aufgelaufenen Kosten im Projektmodul.

Um die Kosten tatsächlich auf die ausgewählte Sachanlage zu übertragen ist die gebuchte Vorkalkulation über die gleichnamige Funktion zu entfernen.

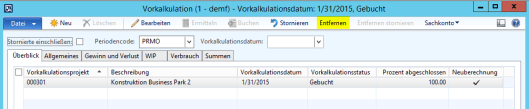

DE_80_0040
Nach der Entfernungs-Buchung können im Anlagenmodul die aufgelaufenen Kosten auf der gewählten Sachanlage identifiziert werden. Beispiel:
DE_80_0045



Hinweis 1:
Im gewählten Beispiel wurde der Eigenbau der Sachanlage innerhalb eines Monats abgeschlossen. Für den Fall dass sich der Bauprozess über mehrere Monate erstreckt,

  1. müssen die zusätzlich in den Folgeperioden anfallenden Kosten wie üblich auf dem Investitionsprojekt erfasst werden,
  2. müssen die in den Vormonaten durchgeführten Entfernungen rückgängig gemacht werden,
  3. muss eine neue Vorkalkulation erstellt werden und
  4. muss die Entfernung erneut durchgeführt werden um die zusätzlich aufgelaufenen Kosten in das Anlagenmodul zu übertragen.

Diese Schritte müssen monatlich solange durchgeführt werden, wie sich der Bau der Sachanlage erstreckt.

Eine Alternative hierzu stellt die Einrichtung entsprechender Unter-Investitionsprojekte dar, die nach Abschluss der verschiedenen Bauphasen wie aufgezeigt vorkalkuliert und entfernt werden.



Hinweis 2:
Werden die Baukosten wie aufgezeigt in regelmäßigen Abständen vorkalkuliert und entfernt und demnach in das Anlagenmodul übertragen, so werden diese automatisch im Anlagenspiegel ausgewiesen.
Erfolgt hingegen im Laufe der Bauphase keine regelmäßige Vorkalkulation und Entfernung, so werden die Baukosten lediglich auf Bilanzkosten gesammelt und finden keine Aufnahme in den Standard Dynamics AX Anlagenspiegel, der somit verkürzt, d.h. falsch dargestellt wird. Um in solchen Fällen den Anlagenspiegel vollständig und richtig darzustellen ist es erforderlich diesen entweder über den Management Reporter abzubilden (siehe hierzu den vorherigen Blogbeitrag) oder eine Anpassung des Standard Anlagenspiegels umzusetzen.



Hinweis 3:

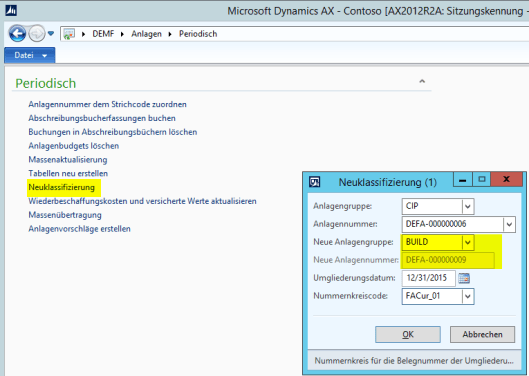

Für den Fall dass die auf den Investitionsprojekten gesammelten Kosten zunächst auf „in Bau befindlichen“ Sachanlagen übertragen werden, kann nach Abschluss der Bauphase ein Übertrag aller Kosten auf eine gewöhnliche Sachanlage über die Nutzung der Neuklassifizierungsfunktion erfolgen.
DE_80_0050
